Remont dachu hali produkcyjnej bez przestoju – jak zaplanować prace w czynnym obiekcie, żeby nie zatrzymać produkcji ani logistyki
Dodano: 26.10.2026 | 12:54Na zdjęciu: W przypadku dachów pokrytych papą tradycyjne metody naprawy mogą wymagać użycia otwartego ognia, np. podczas zgrzewania papy palnikiem.
Fot. Nadesłane
„Dach wymaga remontu, ale nie możemy zatrzymać produkcji” – to jedno z najczęstszych zastrzeżeń, jakie słyszą wykonawcy dachów przemysłowych. Dobra wiadomość jest taka, że przy odpowiednim zaplanowaniu prac hala czy magazyn mogą działać normalnie przez cały czas remontu. Złą wiadomością bywa to, że część realizacji planowana jest bez takiego przygotowania – i dopiero w trakcie prac okazuje się, że koliduje z pracą obiektu.
Dlaczego przestój bywa droższy niż sam remont dachu
Dla obiektu pracującego w trybie ciągłym największym kosztem remontu dachu rzadko jest sama robota dekarska. Zatrzymanie linii produkcyjnej, przeniesienie towaru czy ograniczenie dostępności powierzchni magazynowej na czas kilku tygodni prac to koszt, który łatwo przewyższa wartość samych robót dachowych. Dlatego pytanie, które warto zadać na starcie, brzmi nie „czy remont jest możliwy bez przestoju”, tylko „jak go zaplanować, żeby przestoju uniknąć”.
Technologia ma znaczenie – prace na zimno a przerwy w produkcji
Wybór technologii remontu bezpośrednio wpływa na to, czy obiekt może działać normalnie podczas prac. Rodzaj utrudnień zależy jednak od istniejącego pokrycia dachowego oraz zakresu planowanej renowacji.
W przypadku dachów pokrytych papą tradycyjne metody naprawy mogą wymagać użycia otwartego ognia, np. podczas zgrzewania papy palnikiem. Wiąże się to z koniecznością zastosowania dodatkowych środków bezpieczeństwa, szczególnie w obiektach przemysłowych, w których znajdują się instalacje gazowe lub materiały łatwopalne. W niektórych przypadkach takie prace mogą wymagać czasowego wyłączenia części obiektu z użytkowania. Zastosowanie technologii renowacji na zimno pozwala uniknąć używania palników i ograniczyć związane z tym ryzyko.

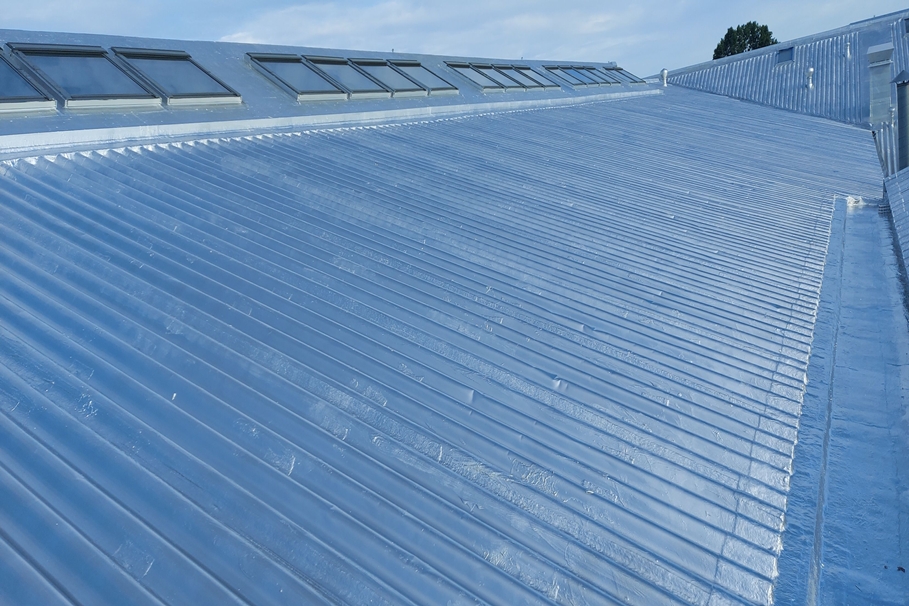

Przy dachach z blachy trapezowej lub na rąbek stojący największym utrudnieniem mogą być natomiast prace związane z demontażem i wymianą uszkodzonych arkuszy oraz wykonywaniem tradycyjnych napraw blacharskich. Generują one hałas, a także mogą powodować drgania i utrudniać funkcjonowanie zakładu. Renowacja dachu z blachy wykonywana przez Integro (https://integro.com.pl/oferta/blacha/) w technologii bezspoinowej na zimno, bezpośrednio na istniejącym pokryciu, pozwala ograniczyć konieczność demontażu oraz związane z nim uciążliwości. Dzięki temu prace remontowe mogą być prowadzone bez konieczności zatrzymywania działalności hali.
Jak podzielić prace na etapy, żeby nie zakłócić pracy obiektu
Kluczem do remontu bez przestoju jest podział połaci na etapy dopasowane do rytmu pracy obiektu. Zamiast prowadzić prace na całej powierzchni naraz, ekipa przechodzi przez kolejne sekcje dachu, zostawiając pozostałe w pełni funkcjonalne. Harmonogram warto układać z uwzględnieniem stref o największym natężeniu ruchu wewnątrz hali – załadunku, rozładunku, newralgicznych odcinków linii produkcyjnej, dni postoju zakładu np. weekend – tak, żeby prace nad danym fragmentem przypadały na okres mniejszej intensywności pracy tej części obiektu, jeśli to możliwe do zaplanowania.
Logistyka materiałów i sprzętu na czynnym obiekcie
Dostawa materiałów na dach – zwłaszcza przy obiektach wysokich lub trudno dostępnych – zwykle wymaga dźwigu, rusztowań lub windy budowlanej, co trzeba zaplanować tak, żeby nie blokować dróg dojazdowych, rampy załadunkowej czy ruchu wózków widłowych na placu. Rozmieszczenie zapasów materiałów na samej połaci powinno być równomierne, żeby nie dociążać punktowo jednego fragmentu konstrukcji – szczególnie istotne przy większych realizacjach, gdzie na dachu znajduje się jednocześnie spory zapas materiału na kolejne etapy prac.
Bezpieczeństwo i BHP przy pracach nad czynną halą
Praca na czynnym obiekcie oznacza, że ekipa dekarska i personel hali funkcjonują obok siebie – dlatego zabezpieczenie stref pracy, oznakowanie i koordynacja z działem BHP obiektu są równie ważne jak sama technologia remontu. Dotyczy to zarówno zabezpieczenia strefy pod dachem na wypadek upadku materiału czy narzędzi, jak i dostosowania godzin najbardziej uciążliwych prac do harmonogramu pracy hali, jeśli obiekt działa w systemie zmianowym.

Kiedy najlepiej zaplanować taki remont?
Termin rozpoczęcia prac warto dobrać nie tylko pod kątem harmonogramu produkcji, ale też warunków atmosferycznych – technologie na zimno wymagają temperatury powyżej +5°C i braku opadów w trakcie aplikacji kolejnych warstw. Planowanie remontu z odpowiednim wyprzedzeniem, najlepiej w cieplejszej części roku lub z zapasem czasowym przed sezonem jesienno-zimowym, zmniejsza ryzyko, że niesprzyjająca pogoda wydłuży realizację albo zmusi do przerwania prac w połowie etapu – co na czynnym obiekcie jest znacznie bardziej kłopotliwe niż przy pustym placu budowy.
Co powinien zawierać dobry harmonogram prac
Przed rozpoczęciem remontu warto, żeby harmonogram przygotowany przez wykonawcę obejmował:
- Podział połaci na etapy dopasowane do stref o różnym natężeniu pracy wewnątrz obiektu.
- Plan dostaw materiałów uwzględniający godziny i trasy, które nie kolidują z ruchem wózków widłowych i dostawami.
- Punkty kontaktowe – kto po stronie wykonawcy i kto po stronie obiektu koordynuje prace na bieżąco, szczególnie przy zmianach planu.
- Rezerwę czasową na warunki pogodowe – technologie na zimno wymagają temperatury powyżej +5°C i braku opadów, więc harmonogram powinien uwzględniać realny margines na ewentualne przesunięcia.
- Zasady BHP obowiązujące na terenie obiektu, które ekipa dekarska musi znać i stosować, nie tylko własne procedury wykonawcy.
Najczęściej zadawane pytania
Czy remont dachu hali zawsze da się przeprowadzić bez przestoju w produkcji?
W zdecydowanej większości przypadków tak, pod warunkiem odpowiedniego zaplanowania etapów prac i wyboru technologii niewymagającej otwartego ognia. Wyjątkiem bywają sytuacje, w których sam zakres prac – na przykład naprawa konstrukcji nośnej – wymusza czasowe ograniczenie dostępu do danej strefy.
Czy prace dekarskie na czynnym obiekcie są głośniejsze niż standardowy remont?
Zależy od technologii – prace związane z demontażem starego pokrycia czy wymianą arkuszy blachy generują więcej hałasu niż renowacja bezspoinowa nakładana na istniejące pokrycie, dlatego dobór metody ma znaczenie nie tylko kosztowe, ale i organizacyjne.
Kto odpowiada za koordynację prac z harmonogramem obiektu?
Zwykle jest to wspólna odpowiedzialność – wykonawca przygotowuje harmonogram prac dekarskich, a zarządca obiektu dostarcza informacje o newralgicznych strefach i godzinach pracy, które trzeba uwzględnić przy planowaniu etapów.
Ile czasu trwa remont dachu hali o powierzchni kilku tysięcy metrów kwadratowych prowadzony etapami?
Zależy od zakresu prac i liczby zaangażowanych ekip, ale prowadzenie prac etapami, a nie na całej połaci naraz, zwykle wydłuża łączny czas realizacji w porównaniu z pracą na zamkniętym obiekcie – to koszt, który trzeba świadomie zaakceptować w zamian za brak przestoju.
Czy warunki pogodowe mogą zatrzymać remont w połowie realizacji?
Mogą, jeśli temperatura spadnie poniżej +5°C lub pojawią się dłuższe opady w trakcie aplikacji kolejnych warstw powłoki. Dlatego dobry harmonogram uwzględnia zarówno porę roku, jak i realny margines czasowy na ewentualne przesunięcia spowodowane pogodą.
Podsumowanie
Remont dachu hali produkcyjnej bez przestoju jest możliwy, ale wymaga świadomego planowania – podziału prac na etapy, odpowiedniego doboru technologii i bliskiej koordynacji z harmonogramem pracy obiektu. To właśnie ta organizacja, a nie tylko sama technologia, decyduje o tym, czy remont przebiegnie bez zakłóceń dla produkcji i logistyki.
Integro prowadzi kompleksowe renowacje dachów z blachy oraz papy na czynnych obiektach przemysłowych i wielkopowierzchniowych na terenie całej Polski. Zakres realizowanych prac obejmuje nie tylko renowację pokrycia dachowego, ale również świetlików i innych elementów dachu. Dzięki temu inwestor może powierzyć całość prac jednemu wykonawcy, zyskując spójny harmonogram realizacji oraz kompleksową gwarancję na wykonane prace.
Takie podejście pozwala ograniczyć ryzyko przestojów, uprościć organizację remontu i zadbać o szczelność całego dachu, a nie tylko jego wybranych fragmentów.
- Remont dachu hali produkcyjnej bez przestoju – jak zaplanować prace w czynnym obiekcie, żeby nie zatrzymać produkcji ani logistyki - 26 października 2026
- Darmowy kalkulator w internecie czy analiza doradcy? Jak skutecznie określić wartość nieruchomości? - 26 października 2026
- Botki skórzane czarne – uniwersalne rozwiązanie na codzienne dojazdy i spacery - 23 października 2026
